跳到主要内容
版本:7.33

燃尽图

1.功能场景​

支持“故事点”燃尽图,帮助以故事点作为预估方式的团队,以故事点的燃尽情况了解团队的速度

2.功能说明与产品规则​

2.1 什么是燃尽图​

燃尽图是用于体现剩余工作量的工作图表,由横轴(X)和纵轴(Y)组成,横轴表示时间,纵轴表示剩余工作量,其中虚线为基线,表示期望的工作进度。

当剩余工作量高于基线时,则表示进度偏紧急,可能无法准时完成目标。当剩余工作量低于基线时,则表示进度较为乐观,甚至可能于周期内提前完成工作量。

2.2 功能入口​

「项目」-「迭代」-「迭代概览」-「燃尽图」

燃尽图

2.3 燃尽方式​

目前支持三种燃尽方式:工作项燃尽、剩余工时燃尽,和故事点燃尽。

2.3.1 工作项燃尽图​

燃尽图

统计口径

a)迭代阶段模式:自定义模式

X轴

Y轴

开始时间

结束时间

“基线”统计方式

若有“实际开始时间”,则取“实际开始时间(0:00:00)”

若无,则取“计划开始时间(0:00:00)”

计划结束时间(23:59:59)

第一天

1. 迭代第一天结束时(23:59:59)的”未完成“工作项的数量总和(仅统计”未开始、进行中“的工作项)

2. 第一天之后创建的工作项不计入该点

“剩余故事点”统计方式

迭代已完成 = [计划结束时间,实际结束时间] 的最大值

迭代未完成 = [计划结束时间, 当前时间] 的最大值

第一天

迭代第一天结束时(23:59:59)的”未完成“工作项的数量总和(与「基线」一致)

此后每天

每天结束时(23:59:59) ”未完成“工作项的数量总和(仅统计”未开始、进行中“的工作项)

b) 迭代阶段模式:简单模式

X轴

Y轴

开始时间

结束时间

“基线”统计方式

若有“实际开始时间”,则取“实际开始时间(0:00:00)”

若无,则取“计划开始时间(0:00:00)”

计划结束时间(23:59:59)

第一天

1. 迭代第一天结束时(23:59:59)的”未完成“工作项的数量总和(仅统计”未开始、进行中“的工作项)

2. 第一天之后创建的工作项不计入该点

“剩余故事点”统计方式

迭代已完成 = 计划结束时间

迭代未完成 = [计划结束时间, 当前时间] 的最大值

第一天

迭代第一天结束时(23:59:59)的”未完成“工作项的数量总和(与「基线」一致)

此后每天

每天结束时(23:59:59) ”未完成“工作项的数量总和(仅统计”未开始、进行中“的工作项)

2.3.2 剩余工时燃尽图​

燃尽图

前置说明

需要在工作项类型的「属性与视图」中开启“工时”模块标签页,并维护“剩余工时”等属性值。

燃尽图

统计口径

a) 统计口径(迭代阶段模式:自定义模式)

X轴

Y轴

开始时间

结束时间

“当前基线”统计方式

计划开始时间(0:00:00)

计划结束时间(23:59:59)

第一天/开始刻度

1. 当前迭代中,所有工作项的”预估工时总和“

2. 和工作项”创建时间“与”状态“无关

“初始基线”统计方式

第一天/开始刻度

1. 迭代第一天 0 点时,所有工作项的”预估工时总和“

2. 和工作项”创建时间“与”状态“无关

“剩余工时”统计方式

迭代已完成 = [计划结束时间,实际结束时间] 的最大值

迭代未完成 = [计划结束时间, 当前时间] 的最大值

第一天/开始刻度

迭代第一天 0 点时,所有工作项的”预估工时总和“(与「初始基线」一致)

此后每天

每天结束时(23:59:59)所有工作项的”剩余工时总和“(与工作项”状态“无关)

b) 统计口径(迭代阶段模式:简单模式)

X轴

Y轴

开始时间

结束时间

“当前基线”统计方式

计划开始时间(0:00:00)

计划结束时间(23:59:59)

第一天/开始刻度

1. 当前迭代中,所有工作项的”预估工时总和“

2. 和工作项”创建时间“与”状态“无关

“初始基线”统计方式

第一天/开始刻度

1. 迭代第一天 0 点时,所有工作项的”预估工时总和“

2. 和工作项”创建时间“与”状态“无关

3. 第一天之后创建的工作项,及此后变更的剩余工时不计入该点

“剩余工时”统计方式

迭代已完成 = 计划结束时间

迭代未完成 = [计划结束时间, 当前时间] 的最大值

第一天/开始刻度

迭代第一天 0 点时,所有工作项的”预估工时总和“(与「初始基线」一致)

此后每天

每天结束时(23:59:59)所有工作项的”剩余工时总和“(与工作项”状态“无关)

2.3.3 故事点燃尽图​

燃尽图

前置说明

需要在工作项类型的「属性与视图」中配置“故事点”属性,并维护好属性值。

燃尽图

统计口径

a) 迭代阶段模式:自定义模式

X轴

Y轴

开始时间

结束时间

“基线”统计方式

计划开始时间(0:00:00)

计划结束时间(23:59:59)

第一天/开始刻度

1. 迭代第一天 0 点时 的”未完成“工作项的故事点总和(仅统计”未开始、进行中“的工作项)

2. 第一天之后创建的工作项,及此后变更的故事点不计入该点

“剩余故事点”统计方式

迭代已完成 = [计划结束时间,实际结束时间] 的最大值

迭代未完成 = [计划结束时间, 当前时间] 的最大值

第一天/开始刻度

迭代第一天 0 点时 的”未完成“工作项的故事点总和(与「基线」一致)

此后每天

每天结束时(23:59:59) ”未完成“工作项的故事点总和(仅统计”未开始、进行中“的工作项)

b) 迭代阶段模式:简单模式

X轴

Y轴

开始时间

结束时间

“基线”统计方式

计划开始时间(0:00:00)

计划结束时间(23:59:59)

第一天/开始刻度

1. 迭代第一天 0 点时 的”未完成“工作项的故事点总和(仅统计”未开始、进行中“的工作项)

2. 第一天之后创建的工作项,及此后变更的故事点不计入该点

“剩余工作项”统计方式

迭代已完成 = 计划结束时间

迭代未完成 = [计划结束时间, 当前时间] 的最大值

第一天/开始刻度

迭代第一天 0 点时 的”未完成“工作项的故事点总和(与「基线」一致)

此后每天

每天结束时(23:59:59) ”未完成“工作项的故事点总和(仅统计”未开始、进行中“的工作项)

2.4 自定义燃尽图计算范围​

2.4.1 配置入口​

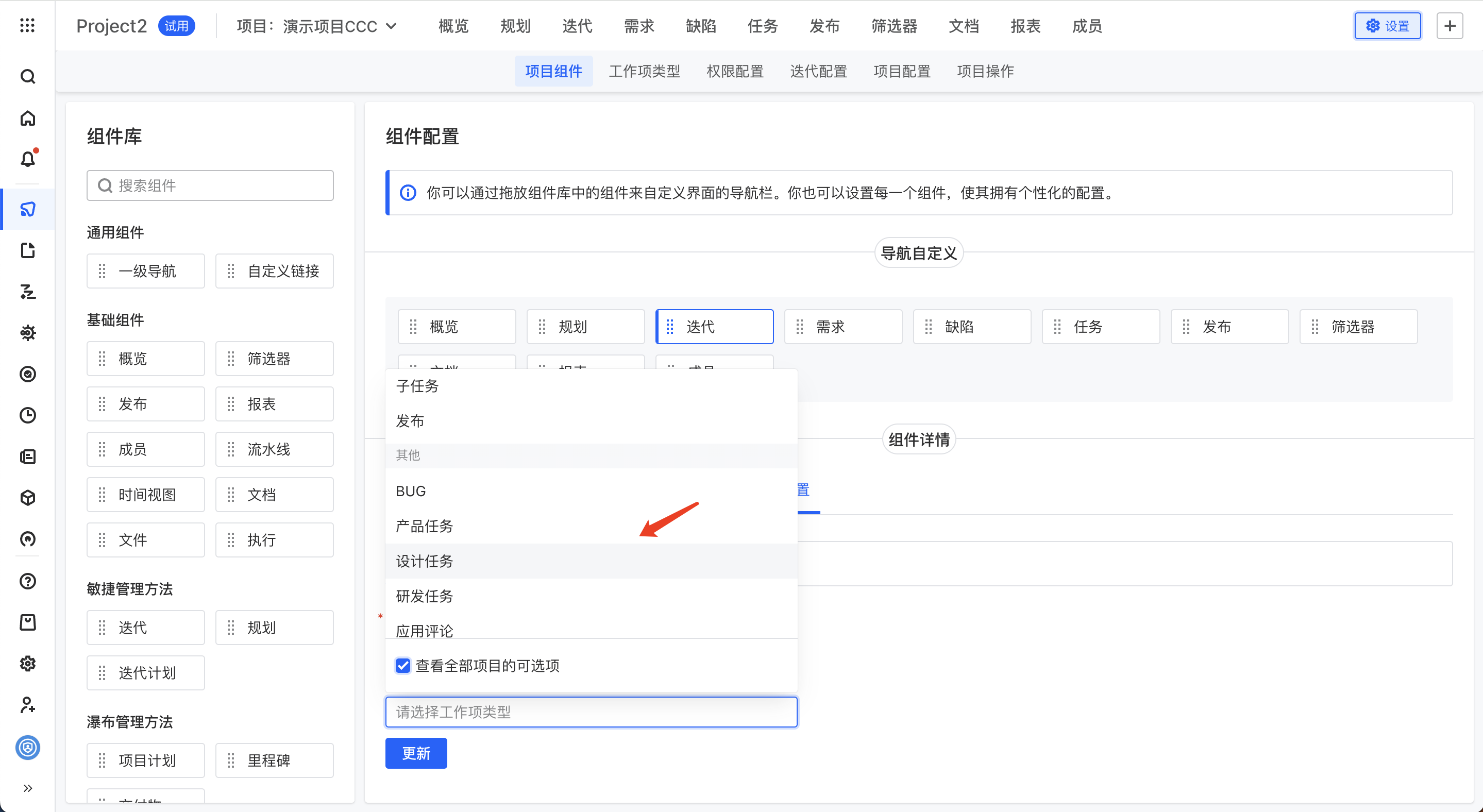

「项目」-「设置」-「项目组件」-「迭代」-「燃尽图配置」

燃尽图

若涉及「迭代」下需要规划其他项目的工作项类型,则可勾选「查看全部项目的可选项」,选择对应的工作项类型

燃尽图

2.4.2 计算规则​

燃尽图配置支持“指定工作项类型” 或计算 “全部工作项类型”,团队可以根据实际业务需要进行配置,例如敏捷团队通常会关注需求的燃尽情况,则可以指定工作项类型为“需求”,燃尽图会计算在当前迭代周期范围内,迭代下「需求」燃尽图的基线和实际变化趋势。

注意:仅选择父工作项类型时,不会计算子工作项类型数量。

燃尽图
